Молочная ферма на 900 голов под ключ

Визуализация молочной фермы на 900 голов под ключ: три коровника, доильно-молочный блок, траншеи для кормов и водонапорная башня

Молочно-товарная ферма (МТФ) на 900 голов — типовой проект с беспривязным боксовым содержанием на соломенной подстилке и доильным залом «Карусель» Dairymaster на 40 мест. Под ключ — проект и сопровождение экспертизы, здания и инженерные сети площадки, монтаж оборудования и запуск доения. Мы — официальный дилер Dairymaster в России, смету считаем под вашу площадку.

900 дойных коров в проекте
1 075 скотомест основного стада и 68 мест профилактория
8 235 т молока в год при удое 9 150 кг на корову
7 га участок застройки
40 мест доильный зал «Карусель»
240 голов в час — производительность зала

Соседние типовые проекты — фермы на 600 голов и 1200 голов. Как устроен весь путь от заявки до первого молока — на странице строительство молочных ферм под ключ.

Что входит в строительство МТФ на 900 голов под ключ

Состав типового комплекса — ниже: здания для животных и молока, площадки хранения кормов, санитарные и въездные сооружения, источники воды и электроснабжения. Позиции, которые в хозяйстве уже есть, из поставки исключаются.

Здания для животных и молока

  • Доильно-молочный блок с офисами
  • Коровник на 346 скотомест с сухостойным и родильным отделениями и секцией для телят
  • Два коровника на 377 скотомест для дойного стада
  • Навес домиков телят 10 × 49 м
  • Система определения «охоты» коров — оборудование для управления стадом

Корма и территория

  • Сенажные (силосные) траншеи
  • Навесы для сена и соломы
  • Автовесы 60 тонн
  • Парковка, площадка для отдыха, благоустройство территории

Санитарный режим и въезд

  • Рамочный дезинфекционный барьер для обработки автотранспорта
  • Дезбарьер — 2 шт.

Вода, энергия, стоки

  • Артскважина и водонапорная башня
  • Пожарный резервуар
  • Трансформаторная подстанция
  • Жижесборники

Сельхозтехника — опция сметы. Машины для обработки почвы и посева, заготовки сена и сенажа, уборки, транспорта и кормления включаются отдельной строкой по желанию хозяйства. Что есть в каталоге — в разделе заготовка и хранение кормов.

Границы работ: что делаем мы и что остаётся хозяйству

Берём на себя

  • проектную документацию и сопровождение экспертизы;
  • коровники и доильно-молочный блок, включая фундаменты;
  • поставку и монтаж оборудования, пусконаладку, запуск доения и обучение персонала;
  • гарантийный и послегарантийный сервис.

Остаётся за хозяйством и не входит в цену

  • расходы на экспертизу и получение разрешения на строительство;
  • инженерные изыскания;
  • подведение внешних сетей до точки подключения;
  • транспорт — базис поставки указываем в смете отдельной строкой;
  • работы, не предусмотренные проектом;
  • комплектование стада.

Полный перечень работ — на странице строительство молочных ферм под ключ. Состав зданий уточняется после осмотра участка и данных по стаду. Информация на странице не является публичной офертой (ст. 437 ГК РФ).

Запросить расчёт фермы

Скотоместа и коровники фермы на 900 голов

По проекту фермы принято 1 075 скотомест основного стада и 68 мест профилактория для телят. Скотоместо — это не «голова»: корова последовательно проходит цех производства молока, сухостойное и родильное отделения, и место под неё нужно в каждом из них.

Сколько мест нужно в отделении, зависит от того, сколько дней животное там находится. Период содержания задаёт коэффициент оборачиваемости — сколько раз за год одно место освобождается под следующее животное: 365 дней делятся на длительность периода.

Пример расчёта типового проекта: стадо 1 020 голов; принято 1 075 скотомест основного стада и 68 мест профилактория.

Расчёт скотомест по отделениям

Расчёт скотомест по отделениям
Отделение Период содержания, дней Коэффициент оборачиваемости Голов в расчёте Принято скотомест
Цех производства молока 305 1,20 852 888
Сухостойное отделение 50 7,30 140 146
Родильное отделение 10 36,50 28 41
Итого по основному стаду 365 — 1 020 1 075
Профилакторий для телят до 1 мес. 20 18,25 66 68

Структура стада, доля первотёлок и план ремонта стада сдвигают результат, поэтому разбивку по отделениям мы пересчитываем под фактическое поголовье хозяйства и фиксируем в проекте.

Коровники: 346 и 2 × 377 скотомест

Коровники собираются из здания одного габарита — 32,4 × 105,6 м. В зависимости от внутренней планировки в нём помещается от 346 до 377 скотомест: меньшее число — когда внутри выделены зоны сухостоя, родильного отделения и секция для телят, большее — когда здание целиком отдано под дойное поголовье.

Типовой проект ставит три коровника: один на 346 мест и два на 377 — вместимость зданий 1 100 мест; по расчёту принято 1 075 скотомест основного стада. Воздухообмен рассчитан на безвыгульное содержание, поэтому выгульные площадки не строятся и инвестиции на них не тратятся.

Поперечный разрез коровника фермы на 900 голов шириной 32,4 м: ряды боксов и центральный кормовой проход

Коровник: капитальный или каркасно-тентовый ангар

Коровник не обязательно должен быть капитальным: для телят, молодняка и навесов подходит каркасно-тентовый ангар. Дойное стадо в типовом проекте стоит в капитальном коровнике; вариант ангара для дойного стада считаем под участок отдельно.

В таком расчёте учитываем планировку боксов и кормового стола, снеговую нагрузку района и связь с доильно-молочным блоком. В наших проектных решениях тентовыми закладывались телятники — здания 18 × 120 м с ветрозащитными шторами для холодного выращивания. Какие здания делать капитальными, а какие тентовыми, решаем на этапе проекта. Размеры, конструкция и планировки ангаров — на странице каркасно-тентовые ангары для телят и молодняка.

Три каркасно-тентовых ангара снаружи: арочные здания под белым тентом с открытыми торцевыми воротами
Каркасно-тентовые ангары снаружи — фото производителя ангаров
Сравнение: капитальный коровник и каркасно-тентовый ангар

Капитальный коровник и каркасно-тентовый ангар: назначение, конструкция, размеры, вентиляция, зима, основание

Капитальный коровник и каркасно-тентовый ангар: назначение, конструкция, размеры, вентиляция, зима, основание
Параметр Капитальный коровник Каркасно-тентовый ангар
Назначение дойное стадо, сухостой, родильное отделение телята и молодняк, навесы; для дойного стада — вариант, считаем отдельно под участок
Конструкция каркас, наружные стены и покрытия — сборный железобетон арочный металлокаркас на болтовых соединениях, тент из армированного полипропилена
Размеры 32,4 × 105,6 м с учётом выгреба для навоза ширина от 11,6 до 30 м, длина кратна шагу арок 1,5 или 3 м
Вентиляция оконные проёмы не менее 250 м², аэрационный регулируемый конёк боковые шторы, клапаны в торцах, разрыв по коньку
Зима утеплённая кровля холодное содержание без утепления; рабочий диапазон тента — от −60 до +70 °C
Основание фундаменты под каркас здания опоры высотой 3–3,7 м у ангаров шириной 18–30 м

Доильно-молочный блок

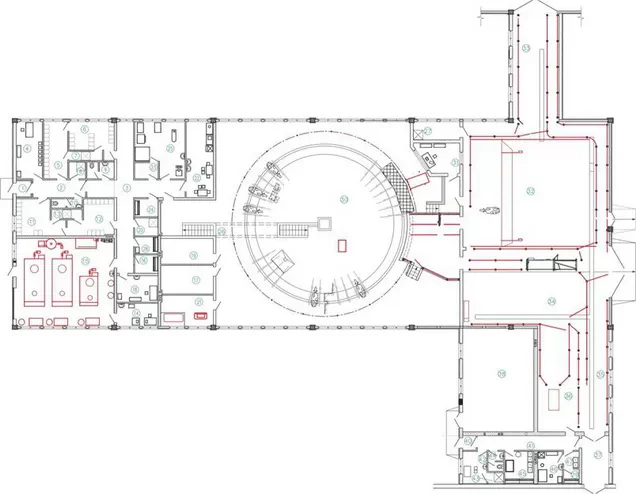

План доильно-молочного блока фермы на 900 голов с доильным залом «Карусель»

В доильно-молочном блоке сходятся три процесса: доение и сбор молока, управление стадом с селекцией, дополнительное кормление дойного поголовья.

Управление стадом начинается с идентификации: по номеру коровы фиксируются надой, длительность и поток молока, а селекционные ворота с автоматическим взвешиванием разводят животных по группам. Как это устроено — на страницах автоматическая сортировка коров и оборудование для управления стадом.

Параметры зданий — для технолога

Коровник типового проекта: расчётные параметры здания

Коровник типового проекта: расчётные параметры здания
Параметр Значение
Размер здания с учётом выгреба для навоза 32,4 × 105,6 м
Площадь здания 3 110,4 м²
Строительный объём 21 675 м³
Расчётное количество скотомест 346–377 в зависимости от планировки
Объём воздуха на одно животное 57,5–62,6 м³
Площадь вентиляционных (оконных) проёмов не менее 250 м²

Конструктив коровника в типовом проекте: каркас, наружные стены и покрытия — сборный железобетон, полы армированные бетонные, кровля утеплённая под шиферный лист. По всей длине здания идёт аэрационный регулируемый конёк, предусмотрены ворота с калиткой и технологическое ограждение.

Доильно-молочный блок

  • Площадь здания — 1 210 м²
  • Строительный объём — 4 140 м³
  • Каркас и наружные стены в типовом проекте — железобетон
  • Кровля — утеплённая, шиферное покрытие

Помещения при доильном зале

  • Площадка для ветеринарных обработок животных
  • Секция для осеменения
  • Лаборатория контроля качества молока

Технические помещения

  • Молочно-моечная и вакуум-насосная
  • Котельная и технические помещения
  • Пастеризатор на 400 литров для выпойки телят

Архитектурные и конструктивные решения выполняются по действующим строительным нормам, с учётом требований к теплоизоляции и материалам.

Доильный зал для фермы на 900 коров

На 900 голов в проекте стоит доильный зал «Карусель» Dairymaster на 40 доильных мест: коровы по очереди заходят на вращающуюся платформу, и она сама подвозит их к рабочим местам персонала. В типовых проектах на 300 и 600 голов стоит зал «Параллель Дабл». Сравнение двух компоновок по производительности, персоналу и затратам — в статье «Карусель или Параллель».

Доильный зал «Карусель» Dairymaster с ПЛК и программой DairyVue360Смотреть видео
Доильный зал «Карусель» Dairymaster с ПЛК, удалённой диагностикой и программой управления стадом DairyVue360 — ролик DairyMilk
Доильный зал «Карусель» Dairymaster Swiftflo Revolver Rotary — видео производителяСмотреть видео
Доильный зал «Карусель» Dairymaster Swiftflo Revolver Rotary (видео производителя)

Характеристики зала в проекте

  • Доильных мест — 40
  • Кратность доения — трёхразовое
  • Производительность — порядка 240 голов в час
  • Обслуживающий персонал — 2–3 человека в смену
  • Расход воды на промывку — до 2 800 л: 44–70 л на доильное место в зависимости от жёсткости воды
  • Потребляемая мощность — 45 кВт

В зале работает отводная линия для «нетоварного» молока: она разделяет молоко по сортам прямо во время доения, поэтому сорта не смешиваются в одном танке-охладителе. Комбикорм во время доения выдаётся каждому животному по его индивидуальному суточному удою — дозирование ведёт компьютерная программа управления кормлением. Каждый доильный аппарат промывается после доения каждой коровы.

Типоразмеры платформы, схема здания под неё и состав оборудования — на странице доильный зал «Карусель». Другие компоновки — в разделе доильные залы, подбор под стадо — в статье как выбрать доильный зал по поголовью. Охлаждение молока — танки-охладители SwiftCool, обслуживание после запуска — сервис доильных залов.

Подобрать зал и рассчитать ферму

Кормление, поение, навоз и телята на ферме на 900 голов

Содержание и кормление

Содержание — групповое, беспривязное, боксовое, на соломенной подстилке. Боксы, разделители и технологическое ограждение — в разделе стойловое оборудование.

Кормление идёт с кормового стола со свободным подходом; до половины суточной нормы концентрированных кормов дойное поголовье получает индивидуально и автоматически в доильном зале. Кормовой стол и кормораздача — в разделе системы кормления, приготовление кормосмеси — на странице кормосмесители.

Поение

Поение — из групповых лотковых автопоилок с циркуляцией и подогревом воды, зимой температура воды для поения не ниже 15 °C. Типы поилок — в разделе поилки для коров и телят.

Уборка навоза

Навоз убирают автоматизированные скреперные установки в навозоприёмник с 10-дневным сроком хранения; твёрдую фракцию выгружает фронтальный погрузчик и вывозит на полевые навозохранилища. Скреперы — на странице скреперная система навозоудаления, хранение и переработка — в разделе утилизация навоза.

Телята

Профилакторий для телят до месяца рассчитан на 68 мест при 20 днях содержания. Молодняк живёт под навесом домиков телят 10 × 49 м: в комплектацию входят домики для телят и весы для взвешивания животных. Каркасно-тентовый телятник — на странице ангар для телят и молодняка, другое оборудование — в разделе оборудование для телят.

Кормовая база: сколько земли нужно ферме на 900 голов

Ориентировочная площадь засева под корма для фермы на 900 голов — 1 800 га. Землю делят на четыре части: концентраты, кукурузный силос, грубые корма и резервный фонд на случай недобора урожая.

Кормовая база на 900 голов — пример расчёта: площади зависят от урожайности в регионе

Кормовая база на 900 голов — пример расчёта: площади зависят от урожайности в регионе
Статья Площадь, га Основа расчёта
Концентраты: кукуруза, соя, пшеница, ячмень 600 около 3 000 т в год — чуть более 9 кг в сутки на дойную корову — при урожайности 5 т/га
Силос кукурузный 300 около 9 000 т в год — 20 кг на корову в сутки с запасом — при урожайности 30 т/га
Грубые корма: люцерна, злаковые травы, клевер 600 площадь зависит от урожайности многолетних трав
Резервный фонд 300 на недобор урожая; в урожайный год — под многолетние травы
Итого 1 800 —

При более высокой урожайности земли нужно меньше. Как считается земля под корма — на странице строительство молочных ферм под ключ; техника для заготовки кормов включается в смету опцией — см. раздел заготовка и хранение кормов.

Ресурсы и персонал фермы на 900 голов

7 га площадь участка застройки
1 800 га ориентировочная площадь засева под корма
29 численность работающих
85 кормовых единиц на 100 кг молока
200 кВт электрическая мощность — ориентир типового проекта
60 м³/сут расход воды

В доильном зале из 29 работающих заняты 2–3 человека в смену. Расход топлива в проекте не фиксируется цифрой: он зависит от плеча вывозки кормов и навоза и считается по логистике конкретного хозяйства.

Инженерные сети фермы

  • Электроснабжение и заземление, осветительное оборудование
  • Водоснабжение — по техническим условиям на площадку
  • Местная канализация: производственные стоки идут в жижесборники
  • Ливневая канализация — отведение стоков на рельеф
  • Теплоснабжение — от автономных котлов
  • Отопление блока: дежурное — стальные регистры, основное — водяные калориферы
  • Вентиляция коровников — общеобменная, приточно-вытяжная, с естественным побуждением
  • Вентиляция доильного блока — принудительная приточно-вытяжная

Приток и вытяжка в коровниках регулируются дистанционно: открывающиеся окна в стеновых панелях и светоаэрационные фонари по коньку здания. Оборудование — в разделе вентиляция коровников и доильных блоков.

Сроки и стоимость строительства фермы на 900 голов

Цену фермы мы не публикуем: смета считается под площадку, состав зданий и комплектацию зала. Ниже — из чего она складывается и что сдвигает итог.

Из чего складывается смета

  • проектная документация и сопровождение экспертизы;
  • здания и сооружения по составу проекта: коровники, доильно-молочный блок, навесы, траншеи;
  • инженерные сети внутри площадки;
  • оборудование Dairymaster: доильный зал, охлаждение молока, стойловое оборудование, поение, навозоудаление;
  • монтаж, пусконаладка и обучение персонала;
  • опции по желанию хозяйства — например, сельхозтехника.

Что влияет на цену

  • какие здания и сети на участке уже есть и исключаются из поставки;
  • результаты изысканий и расстояние до точек подключения внешних сетей;
  • комплектация доильного зала и дополнительное оборудование;
  • базис поставки и транспорт — отдельной строкой сметы.

Сроки по этапам

Сроки поставки, монтажа и гарантии для фермы с доильным залом «Карусель»

Сроки поставки, монтажа и гарантии для фермы с доильным залом «Карусель»
Этап Срок
Производство и поставка доильного зала «Карусель» 160–180 дней от получения предоплаты и согласования технической документации
Монтаж оборудования на площадке 4–10 недель
Пусконаладка, запуск зала и обучение специалистов 5 дней, входит в поставку
Гарантия на оборудование 12 месяцев с даты запуска

Проектирование, экспертиза и строительно-монтажные работы считаются отдельно: их срок зависит от готовности участка, технических условий на воду и электроснабжение и от прохождения экспертизы. Строительство на площадке идёт параллельно с производством оборудования, поэтому общий срок короче суммы этапов. Из чего складывается бюджет — в статье сколько стоит построить молочную ферму.

Получить смету фермы на 900 голов

Вопросы и ответы о молочной ферме на 900 голов

По проекту — 1 075 скотомест основного стада и 68 мест профилактория для телят. Основное стадо распределяется по цеху производства молока, сухостойному и родильному отделениям: в примере расчёта это 888, 146 и 41 место. Под фактическое поголовье хозяйства разбивка пересчитывается и фиксируется в проекте.

8 235 тонн в год по проекту: 900 дойных коров при среднем годовом удое 9 150 кг на корову. Фактический результат зависит от рациона, кратности доения и состояния стада.

Доильный зал «Карусель» Dairymaster на 40 доильных мест при трёхразовом доении. Производительность — порядка 240 голов в час, обслуживающий персонал — 2–3 человека в смену, расход воды — до 2 800 л на промывку (44–70 л на доильное место в зависимости от жёсткости воды), потребляемая мощность — 45 кВт.

29 работающих по проекту, из них в доильном зале занято 2–3 человека в смену.

Участок застройки — 7 гектаров. Ориентировочная площадь засева под кормовую базу — 1 800 гектаров: в примере расчёта 600 га под концентраты, 300 га под кукурузный силос, 600 га под грубые корма и 300 га резерва. Площади зависят от урожайности в регионе.

Расход воды — 60 м³ в сутки. Электрическая мощность — 200 кВт, это ориентир типового проекта. Отдельно по доильному залу: до 2 800 л воды на промывку (44–70 л на доильное место в зависимости от жёсткости воды), потребляемая мощность — 45 кВт.

Содержание групповое, беспривязное, боксовое, на соломенной подстилке. Кормление — с кормового стола со свободным подходом; до половины суточной нормы концентрированных кормов дойное поголовье получает индивидуально и автоматически в доильном зале.

Доильно-молочный блок с офисами, три коровника: 346 + 2 × 377 скотомест, навес домиков телят, сенажные траншеи и навесы для сена и соломы, автовесы, дезбарьеры, трансформаторная подстанция, артскважина, водонапорная башня, пожарный резервуар, жижесборники и благоустройство территории. Комплект сельхозтехники — опция сметы: включается отдельной строкой по желанию хозяйства.

Проектную документацию готовим мы и сопровождаем экспертизу; расходы на экспертизу и разрешение на строительство — у хозяйства. В цену не входят инженерные изыскания, подведение внешних сетей до точки подключения, транспорт (базис поставки — отдельной строкой) и работы, не предусмотренные проектом. Стадо комплектует хозяйство.

Нужен расчёт молочной фермы на 900 голов под ключ?

Пришлите поголовье, данные по участку и сетям — подберём доильный зал и подготовим смету под ваш проект.
